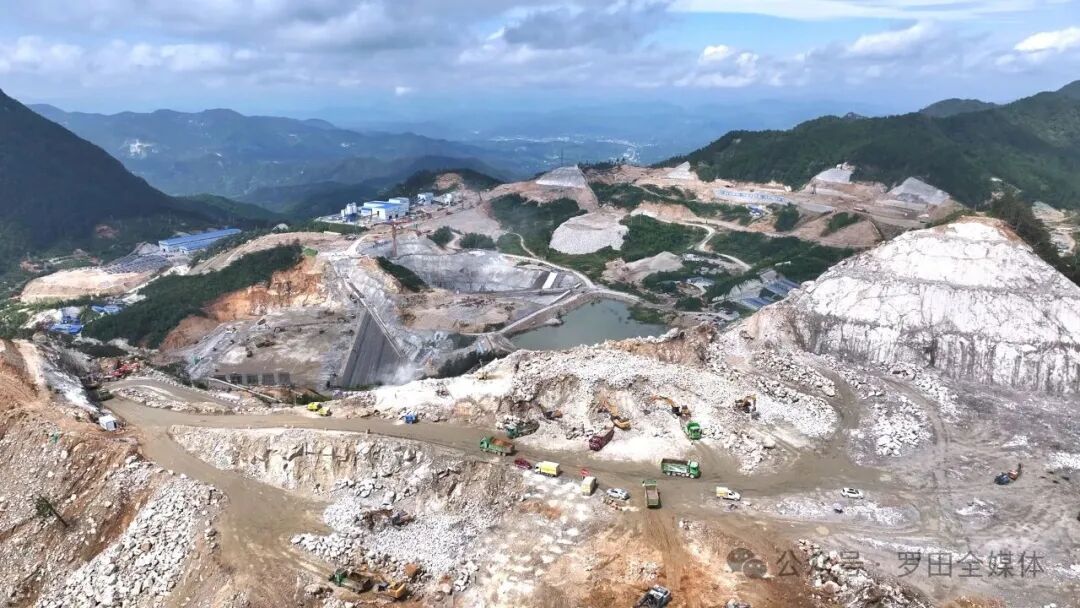

进入三季度以来,平坦原抽水蓄能项目指挥部锚定建设目标,科学调度各子项目施工方,加速推进项目建设,开足马力抢时间、抓进度、赶工期,持续刷新工程进度条,为高质量发展注入强劲动力。

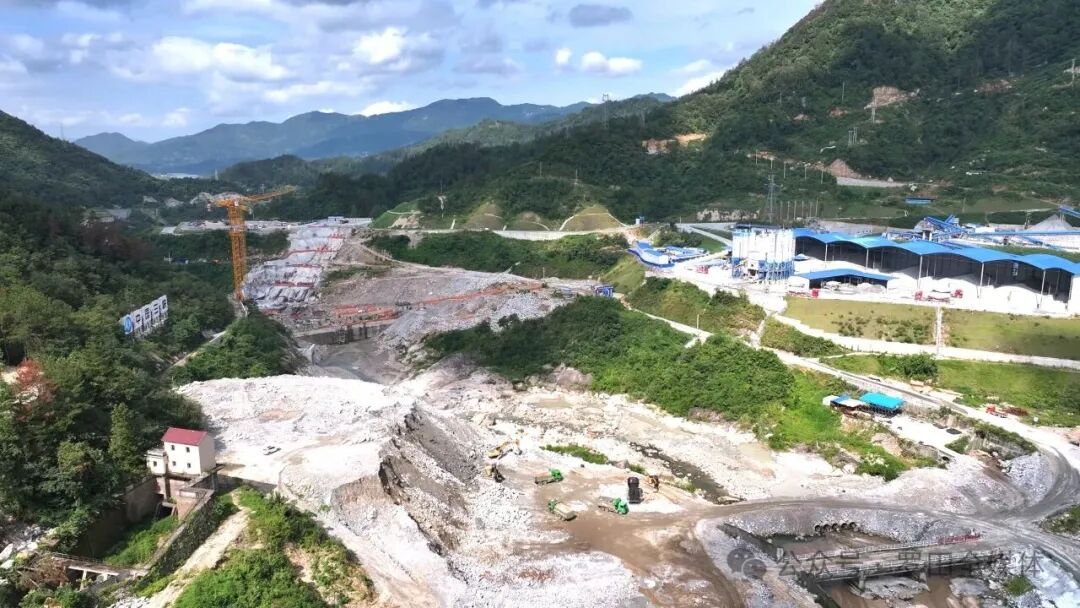

近日,九资河镇平坦原抽水蓄能项目下库关干线王家湾段复建公路建设现场一片繁忙,大型挖掘机轰鸣作业开挖路基,渣土车往来穿梭,协同转运土石方。项目指挥部负责人带领各施工单位现场查看施工进度,协调各方全力推进建设进度。
平坦原抽水蓄能电站建设前线指挥部成员、平蓄专班牵头人 徐鸣刚 进度要加快,承包单位、建设单位要齐心协力,这第一条路务必在9月底通车。

据了解,关干线王家湾段复建公路全长1.57公里,是平坦原抽水蓄能项目库区移民子项目之一,由于山高路陡,环境复杂,给现场施工带来了极大的挑战。为了推进施工进度,项目专班严格落实日调度、周考核制度,层层抓落实,各施工方进行大比武,形成了比学赶超的良好氛围,项目进度稳步推进。
罗田县国投集团平蓄移民项目总负责人 欧军 目前我们两个安置点已经如期的移交至村民建房,五条道路已经施工过半,王家湾大桥已经于今年6月份顺利通车。

在平坦原抽水蓄能项目上库移民安置点建设现场,项目技术人员现场核对图纸,带领施工班组划线定点、架设模版、压弯制作钢筋龙骨,全力推进移民安置点项目建设。
平坦原移民安置点项目现场负责人 周发云 目前是进入基础状态,建设承台基础梁,预期是3到7天完成。

平坦原抽水蓄能移民工程建设项目总投资3.28亿元,核心建设内容包括居民点建设工程,交通、电力、通信、水利及文物古迹专项建设工程,库底清理工程等十个子项目。目前上下库安置点供水工程、通信工程、电力工程、文物保护专项工程等已完工待验收,预计12月份可完成房屋主体建设,春节之前具备回迁条件。
平坦原抽水蓄能电站建设前线指挥部成员、平蓄专班牵头人 徐鸣刚 下一步,我们将加大力度,协调好服务好平蓄的主体工程,同时我们将加大指挥调度,促进移民工程加班加点地赶进度、保质量,早日建成一流的安置点。
(作者:马全英 胡亮 熊应彪)
